【項目背景】
中色非礦謙比希銅礦東南礦體采用進路充填采礦,多步驟回采的采礦方法,礦山技術人員少,人力成本高,計劃編制過程發雜。計劃調整過程漫長,耗費人力物力。根據礦山的實際情況,中色非礦對iSchedule生產計劃軟件進行了定制開發。開發完成的計劃軟件能夠快速的編制礦山計劃,綜合礦山的開采約束、采礦工藝以及配礦需求,完成計劃的自動編制和快速調整。
【建設成效】
(1)礦山多步驟采礦計劃的編制
中色非礦采用多步驟充填采礦法,實際生產中,二步驟采礦受制于一步驟回采充填情況。計劃編制過程中,需要統籌安排,否則會導致二步驟采礦五礦可采的局面。iSchedule計劃編制軟件通過優化算法,實現一步驟二步驟的合理安排,并且在計劃編制過程中,實現配礦的需求,保證礦山出礦品位均衡。
iSchedule完成計劃編制后,可以與其他系統進行對接,完成計劃的下發和反饋。中色非礦計劃通過下發到optimine系統,設備直接獲取計劃數據,進行相關作業。
針對中色非礦報表的形式,iSchedule內置多種報表,一鍵輸出所有的計劃數據,完成礦山各類報表的輸出。用戶也可以根據需要,自定義報表。
通過iSchedule計劃編制軟件的使用,計劃編制的時間周期大大縮短,降低人力成本,提高設備工作效率。
【主要創新點】
iSchedule計劃編制軟件實現了多步驟采礦工藝計劃的編制,并根據需要進行配礦。
結合甘特圖技術,自動編制完計劃后,用戶可以根據需要通過甘特圖進行快速的調整。

計劃編制結果圖

計劃甘特圖調整

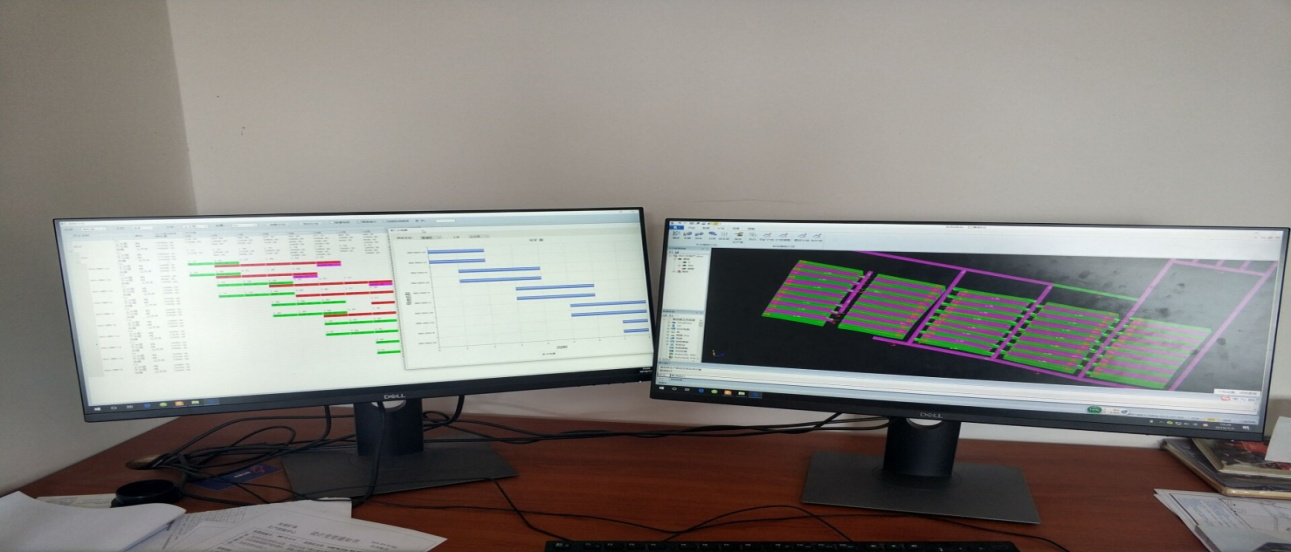

中色非礦iSchedule計劃軟件應用場景
